第一部分 補充內容
1、 招標文件第一章“招標公告”中“投標保證金:40萬元人民幣”修改為“投標保證金:0萬元人民幣”(即取消投標保證金)。
2、 招標文件第一章“招標公告”中“備注”第2條“2、本項目采用遠程開標,投標人須在投標文件第四章“附件”中上傳投標保函原件掃描件及開戶銀行出具的基本賬戶相關證明原件掃描件,供評標專家評審”,本條刪除。
3、 招標文件第二章“投標人須知”之“投標人須知前附表”第23條“3.4(1) 投標保證金”勾選為“不設置投標保證金”。
4、 招標文件第二章“投標人須知”之“投標人須知前附表”第31條“9.3 其他注意事項”中,第5條“5、本項目采用遠程開標,投標人須在投標文件第四章“附件”中上傳投標保函原件掃描件及開戶銀行出具的基本賬戶相關證明原件掃描件,供評標專家評審”,修改為“招標人委托招標代理機構發布補充招標文件及后續招投標活動”。
5、 招標文件第二章“投標人須知”之“九、其他注意事項”之“9.2需要補充的其他內容”,第5條“5、本項目采用遠程開標,投標人須在投標文件第四章“附件”中上傳投標保函原件掃描件及開戶銀行出具的基本賬戶相關證明原件掃描件,供評標專家評審”,修改為“招標人委托招標代理機構發布補充招標文件及后續招投標活動”。
6、 招標文件第四章“合同條款及格式”第三部分“專用合同條款” 之“12.2預付款”內容調整為:。
12.2.1 預付款的支付
預付款支付比例或金額:10%(已包含專用條款12.4.1第(2)款第①條約定的50%安全文明施工措施費)。
預付款支付期限:合同簽訂發包人收到承包人履約擔保和預付款擔保以及安全文明施工方案經發包人、監理人審查合格后20日歷天內。
預付款(50%安全文明施工措施費除外)扣回的方式:在月度進度款支付時,分兩次逐月按同等比例扣除,當月進度款不足抵扣時,在下月一并扣回。
預付款必須??顚S?,用于本項目的工程建設,不得挪作其他項目或者另作他用;同時預付款在用于抵扣進度款時還應符合合同專用條款第12.4關于進度款支付約定涉及工程質量、工期等條件及要求;若承包人未按前述約定妥善履行的、或造成工期延誤或工程質量問題,發包人有權要求承包人承擔款項返還、違約、賠償等責任,且同時有權要求預付款銀行保函擔保人承擔連帶擔保責任。
12.2.2 預付款(50%安全文明施工措施費除外)擔保
承包人提交預付款擔保的期限:合同簽訂后20日歷天內 。
預付款擔保的形式為:(不可撤銷見函即付)銀行保函。(格式詳見本補充招標文件附件)
第二部分 答疑內容:
1、40萬元投標保函,由于銀行近期暫未全面復工,部分業務還未開始辦理,且有些申請手續需線下操作,人員無法流動,存在保函開具時效無法保證在回標時間前完成的情況,是否可以延期回標時間,請招標人予以考慮?
答:因疫情原因取消投標保證金。
2、云盤里沒有下載到項目詳勘報告
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
3、朱家角鎮樁基項目是否有批次劃分,如有請提供劃分圖紙?
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
4、圖紙中臨水接駁、臨電接駁、消防接駁位置請業主明確?
答:本項目為擬建項目,臨水及消防接駁點擬設置于淀園路,臨水接通時間約為6月30日,建設單位負責市政用水接到淀園路紅線邊,管徑200,后端由施工單位解決。項目擬設兩臺800KVA箱式變壓器,位于項目紅線內西南角,預計通電時間為7月30日。
5、第三部分,專用合同條款,第3.1.(10).9)條,現場材料一般檢測費用已包含中報價中,但樁基檢測、基坑監測、竣工室內空氣檢測等第三方檢測費用屬于甲方承擔范圍,清單中沒有該部分價格,甲方是否提供一下暫估價?
答:樁基本身的材料檢測試驗由承包人負責;涉及本項目靜載、低應變、抗拔檢測發包人另行委托第三方,費用由發包人承擔,承包人予以積極配合。
6、投標人基本賬戶的開戶銀行或其上級銀行,且投標保函要放入附件。本項目自招標報名至遞交投標文件一共8天左右時間,又因上海及其他好多城市有疫情,時間緊,銀行不一定能如期開出,所以保函能否延期繳納或不繳納?
答:因疫情原因取消投標保證金。
7、招標文件前附表3.4(1)及9.3中,要求提交基本戶投標保函,且投標保函要放入附件。自招標報名至遞交投標文件一共8天左右時間,又因上海及多城市有疫情,時間緊,銀行不一定能如期開出,能否延期繳納或不繳納。
答:因疫情原因取消投標保證金。
8、因疫情影響,本次投標是否可以直接通過銀行轉賬形式遞交投標保證金,或者其他結算賬戶的保函,是否可以?
答:因疫情原因取消投標保證金。
9、請明確如采用建筑垃圾鋪設臨時道路施工結束后,臨時道路所采用的建筑垃圾是由誰負責外運出場?
答:樁基施工因臨時道路采用的建筑垃圾,由樁基施工單位負責外運。
10、專用條款提到“①本項目現場臨時用水、臨時用電手續正在辦理中,初步預計臨時用電約在2022年7月31日送電,臨時用水約在2022年6月30日接通?!?,請明確具體送電的箱變,臨水管徑大小,具體位置?
答:同上第4條。
11、總承包管理費是否由建設單位直接支付給總包,本次投標無需考慮?
答:本次投標無需考慮總承包管理費。

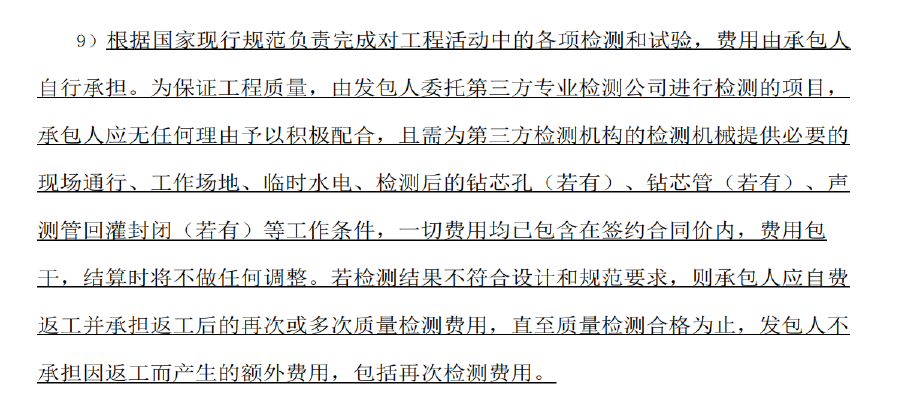

12、合同文件3.1(10)中第9 條描述中,根據國家現行根據國家現行規范負責完成對工程活動中的各項檢測和試驗,費用由承包人 自行承擔。為保證工程質量,由發包人委托第三方專業檢測公司進行檢測的項目,承包人應無任何理由予以積極配合.....,諸如靜載、低應變等檢測項目屬于承包人承擔還是發包人承擔,請予以明確。
答:同上第5條。
13、投標人須知前附表第9 條描述:計劃開竣工日期:2022年06月15日-2022年09月12日,計劃施工工期90日歷天,除上述總工期外,發包人的節點工期要求:工期總日歷天數90 天,其中:第1 批次工期40天(自監理人發出的開工通知中載明的開工日期起算)
批次劃分詳見附件:樁基平面劃分圖,招標文件中未見劃分圖及相應說明,請明確?
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
14、前期試樁是否和工程樁及工程試樁一起施工,請明確。
答:前期試樁先行集中施工。工程樁及工程試樁根據前期試樁檢測結果,安排一起施工。
15、請提供本項目地勘報告,總平圖CAD版。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
16、請提供本項目周邊管線圖。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
17、關于投標保證金事宜,由于本招標項目投標時間很短,投標保證金要以保函的形式提供,保函開具的周期較長,目前又有疫情,故在投標截止時間前無法開具投標保函,因此這項內容請求撤消。
答:因疫情原因取消投標保證金。
18、關于施工工期:施工批次的劃分附件提供的資料中未見樁基
平面劃分圖,請提供。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
19、請提供一份CAD版本施工總平面圖電子文件。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
20、請提供本項目的地質勘察報告。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
21、請提供可供現場施工臨時供電總容量的數量。
答:同上第4條。
22、未見本工程地勘報告。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
23、請提供本工程周圍管線圖。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
24、本工程臨電總量為多少?
答:同上第4條。
25、未見樁基平面劃分圖。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
26、根據招標文件要求,本項目需提交40萬元投標保函,由于銀行近期暫未全面復工,部分業務還未開始辦理,且有些申請手續需線下操作,人員無法流動,存在保函開具時效無法保證在回標時間前完成的情況,是否可以延期回標時間,請招標人予以考慮。
答:因疫情原因取消投標保證金。
27、能否提供本工程的勘察報告?
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
28、能否提供本工程的環境總平面圖?
答:無環境總平面圖。
29、本工程施工時有幾個出入口,分別位于什么位置,請明確?
答:一個,位于項目南側黃家埭路。
30、本項目試樁與工程樁是否同步施工?
答:同上第14條。
31、甲方是否提供現場生活用水、施工用電?
答:詳見招標文件。
32、根據招標文件,預計2022年7月31日開通臨電,臨電接通后,有多少容量的箱變可供樁基施工使用?
答:本項項目擬建800KVA變壓器2臺。
33、招標文件附件未見樁基平面劃分圖,請提供。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
34、能否提供勘察報告及周邊管線分布圖。
答:鏈接:https://pan.baidu.com/s/1fzda5n0awWlyU01SD_uLDw
提取碼:92io
35、請明確樁基階段現場可開道口位置。
答:同上第29條。
36、請明確現場臨電容量。
答:同上第4條。
37、請問項目開標時間過于倉促,能否延后幾天?
答:不延后。
38、本單位保函開立流程時間來不及
答:因疫情原因取消投標保證金。
39、位于該地塊南側黃家埭路段現處于封閉狀態,進場前是否能否投入使用?
答:可以協調使用。
40、擬建場地北側朱家角路段處工地正對面青浦蘭生復旦學校是否已投入使用?
答:預計2022年9月1日開學。
招標文件與補充招標文件如有不一致之處,以補充招標文件為準。
(以下無正文)
2022年6月2日
附件:
預付款擔保保函(參考格式)
(發包人名稱):
根據【 】(發包人名稱,以下簡稱“發包人”)與【 】(承包人名稱)(以下稱“承包人”)于 年 月 日就 青浦區朱家角鎮港周路西側D09-01地塊項目(樁基工程) (工程名稱)所共同簽訂的合同編號為【 】《建設工程施工合同》,承包人應按約定的金額向發包人提交一份預付款擔保的保函,并在提供前述保函及滿足合同約定條件后可獲得發包人支付相應金額的預付款;承包人承諾其所獲得的預付款應專用于本項目工程,不得挪作他用。我方愿意無條件地、不可撤銷地就發包人提供給承包人的預付款(包括但不限于預付款的專用用途、預付款需返還、違約及賠償等)為承包人向你方提供連帶責任擔保。
1.擔保金額人民幣(大寫) 元(¥ )。
2.擔保有效期:自預付款支付給承包人起生效,至發包人簽發的進度付款證書說明已完全扣清止。
3.本保函保證的主債權為主合同承包人在接受發包人預付款后所應承擔合同相應義務以及由履行相應義務產生的違約、賠償等責任。
4.在本擔保有效期內,因承包人違反合同約定的義務而被要求收回預付款時,我方在收到你方以書面形式提出的在擔保金額內的賠償要求后,在7天內無條件支付。
5.發包人和承包人按合同約定變更合同時,我方承擔本擔保規定的義務不變。在《建設工程施工合同》解除/終止后,保證人對承包方應當承擔的民事責任仍應承擔擔保責任。
6.因本保函發生的糾紛,可由雙方協商解決,協商不成的,適用《建設工程施工合同》爭議解決條款。
7.本保函自我方法定代表人(或其授權代理人)簽字并加蓋公章之日起生效。
(以下無正文)
擔 保 人: (蓋單位章)
法定代表人或其委托代理人: (簽字)
地 址:
郵政編碼:
電 話:
傳 真:
年 月 日
